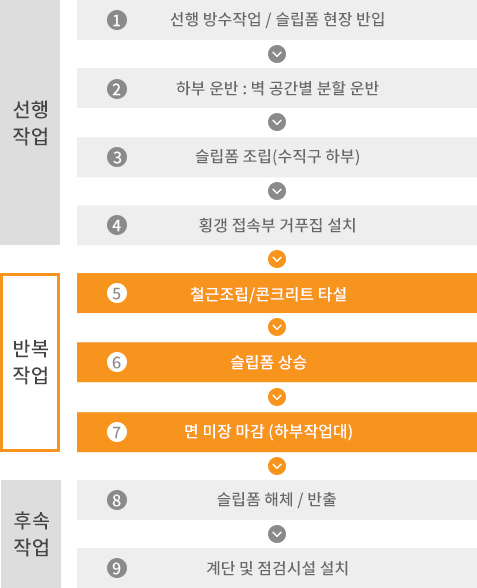

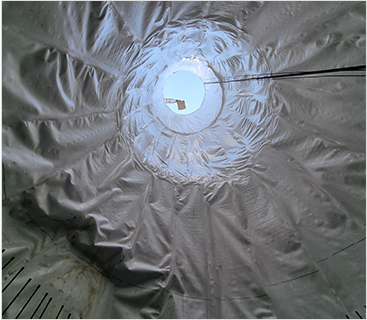

방수작업 → 슬립폼 현장 반입 및 지상조립 → 슬립폼 하부 운반 → 슬립폼 기계장치 조립 (수직구 하부) → 횡갱 접속부 거푸집 설치

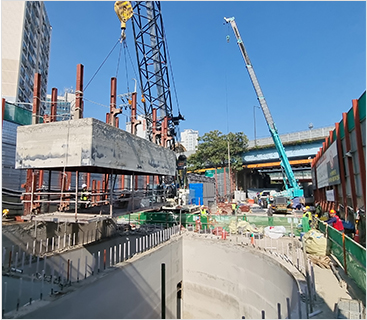

01방수작업

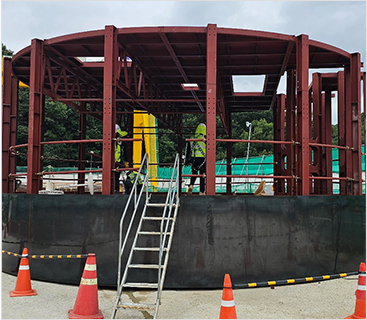

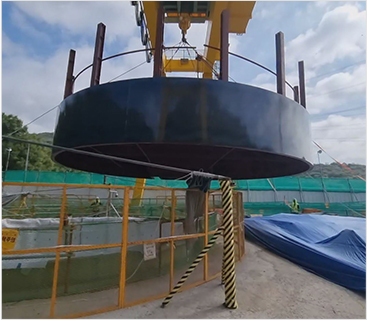

02슬립폼 반입 및 지상조립

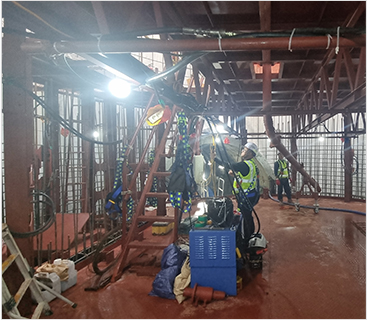

03슬립폼 하부 운반

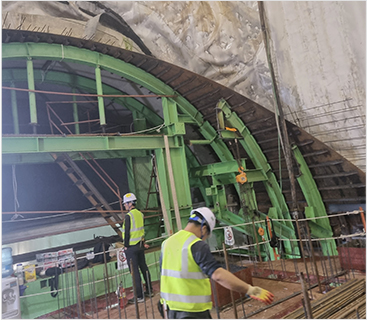

04슬립폼 기계장치 조립

05슬립폼 조립 완료

06횡갱 접속부 거푸집 설치
벽체 철근 조립 → 횡갱 접속부 철근 조립 → 브라켓 인서트 플레이트 조립 → 내벽 개구부 설치 → 콘크리트 타설 → 슬립폼 상승 → 벽체 미장 마감

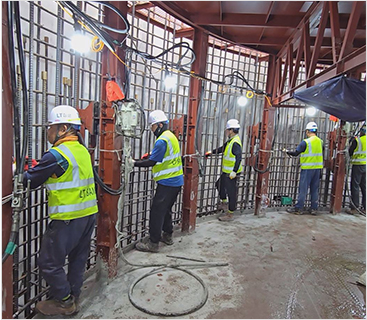

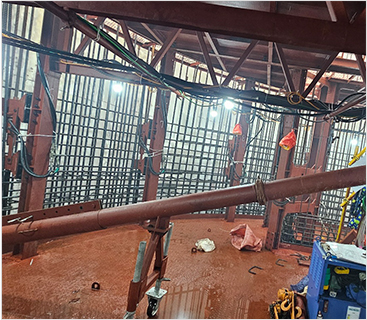

01벽제 철근 조립

02횡갱 접속부 철근 조립

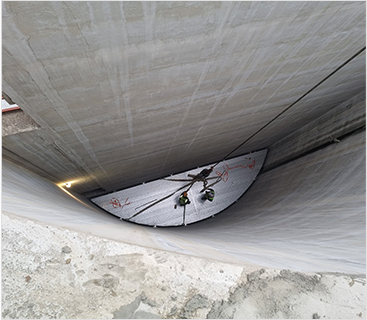

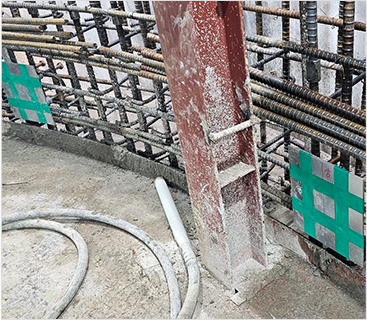

03브라켓 인서트 P.L 설치

04콘크리트 타설

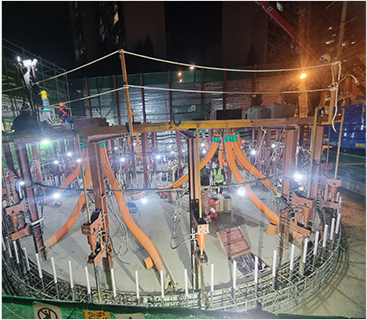

05슬립폼 상승

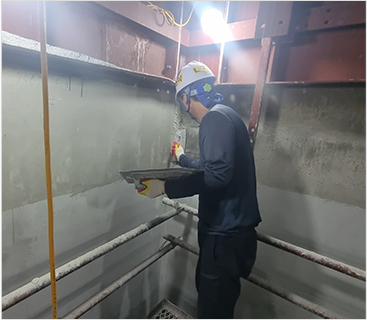

06벽체 미장 마감
슬립폼 해체 / 반출 → PC(철제) 슬래브 마감 및 계단 설치

01슬립폼 해체

02PC 슬래브 설치

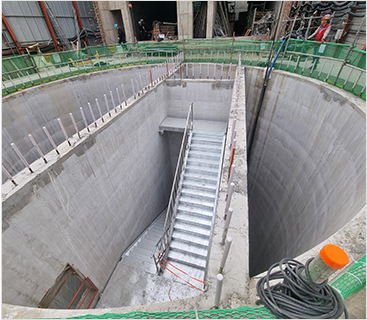

03PC 계단 설치

04철제 계단 설치

05철제 점검로 설치

06시공완료 내부전경
| 구분 | 1회 타설수량(㎥) | 타설시간 | 1회상승높이(M) | 누계상승높이(M) | 투입인수(인) | 비고 |
|---|---|---|---|---|---|---|
| 1회 | 5.0~6.0 | 8:00 | 0.3 | 0.3 | 20 | |
| 2회 | 5.0~6.0 | 9:10 | 0.3 | 0.6 | 20 | |
| 3회 | 5.0~6.0 | 10:20 | 0.3 | 0.9 | 20 | |
| 4회 | 5.0~6.0 | 11:30 | 0.3 | 1.2 | 20 | |
| 5회 | 5.0~6.0 | 14:00 | 0.3 | 1.5 | 20 | |
| 6회 | 5.0~6.0 | 15:30 | 0.3 | 1.8 | 20 | |
| ㅡ | 22:00 (마감시간) |
ㅡ | ㅡ | 5 | 공폼 상승 등 기타 작업 |
|
| 계 | 30.0~36.0 | 25 |
※ 1M 상승 시 타설 수량 약 15㎥ (외경 10M 기준), 추가 여굴시 타설 양은 증가할 수 있음
